沙河电厂60万千瓦机组投产后首次D级检修

来源: 环渤海财经网 点击这里给我发消息 转发至: 分享到QQ空间 百度收藏 人人网 开心网 豆瓣网






环渤海财经网讯(记者贺一鸣 通讯员何卫东 张瑞兵):8月25日凌晨1:24,沙河电厂#1机组按照计划顺利滑停,标志着D级检修工作正式拉开帷幕。这是该厂#1机组自今年上半年投产运营后首次进行的60万千瓦机组D级检修。

为确保此次检修工作优质高效完成,沙河电厂领导高度重视、精心谋划,成立了检修领导小组,在安全、质量、进度、检修工艺、物资供应、后勤保障等方面进行了周密部署,详细制定了检修策划书,严格遵循“应修必修、修必修好”的理念,牢固树立规范化检修意识,各检修大队认真按照检修策划书的要求,本着彻底消除设备缺陷和隐患为目的,注重检修细节,确保检修质量,同时,通过检修进一步掌握新机组、新设备运行特点和性能,积累检修经验,全力做好检修工作的技术指导和安全监督检查,以确保机组安全文明检修。

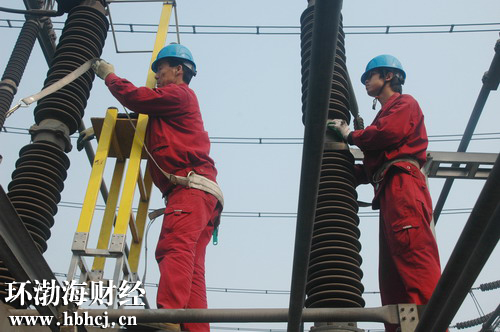

本次检修计划工期12天,需要实施标准项目80项,特项34项,消缺39项,主要以锅炉引风机振动大消缺项目实施进度为主线,项目包括消除漏氢、真空系统泄漏点、内漏阀门更换、各级滤网清理、部分润滑油更换、500KV升压站I 母线检修调整均压环、发电机励磁系统清理检查、电气设备加装防雨罩、吹灰器检修、预热器冲洗、火焰检测探头更换、炉气力除灰检修、脱硫PH 计探头更换、配合性能试验等方面。






责任编辑:乔慧
