邢台国泰发电全力检修确保优质高效完成供暖任务
环渤海财经网讯 为确保冬季安全、稳定、连续供暖,保证广大用户渡过一个温暖的冬天,邢台国泰发电公司于9月16日启动“大干百天,确保供热”活动,全力做好担负供暖任务的10号机组进行采暖前的最后一次A级检修,对影响机组安全运行的缺陷和隐患全面处理,提高机组运行可靠性,确保今冬供暖工作万无一失。

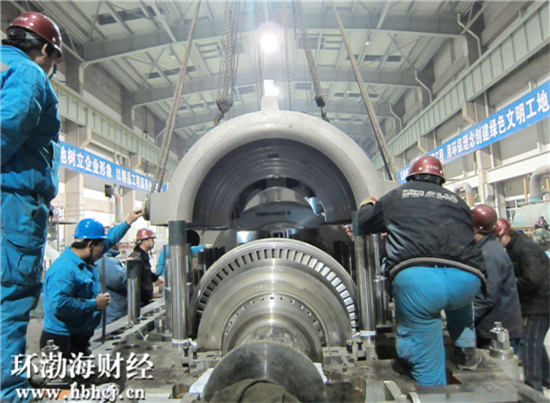

此次10号机组A级检修计划工期为68天,内控工期60天,以10号机组通流部分改造为主线工期控制。共需实施的标准项目88项,特殊项目102项,技术改造项目16项。检修中,将着力以保证技改项目的实施效果和消除机组缺陷隐患、提高机组检修后经济性、可靠性为目标。机组检修中将进行多项技术改造,其中包括10号机通流部分改造、103号高压加热器改造、10机组烟气余热利用改造、10号脱硫净烟气CEMS改造等项目。通过节能、提效类技改项目的实施,进一步提高机组检修后的整体运营水平,使机组节能减排指标满足国家要求,并逐步达到同类型机组先进水平的目标。此外,公司还将组织进行各类应急预案演练和突发事故处理竞赛,以实战的方式有效提高生产人员事故处理能力,为顺利供暖打下牢固的技术基础。
热网首站大修是其中一项重点工作。主要对影响供热稳定的热加热器、热网循环泵、阀门等设备进行检修和更换,保证热源点的稳定。公司相关部门与邢台市供热公司提前加强沟通,就提高供热能力、突发事故后的恢复、供热期间发电与供热的侧重面等问题进行协商,供热期间将根据实际情况每周进行协调,确保供热期间热源平稳。

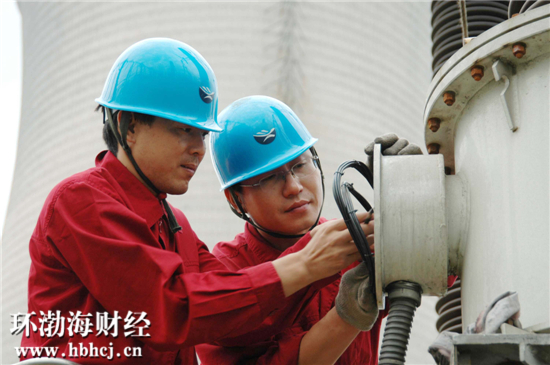

为确保机组检修后达到“水压、点火、冲转、并网”四个一次成功以及机组脱硫、脱硝、变频等相关设施、设备满足国家节能减排指标等其他相关要求,各部门参检干部员工紧密围绕安全、优质、高效和“应修必修、修必修好”的检修理念,坚持“质量第一,安全为上”的原则,加强过程控制和三级验收,严格执行《检修管理标准》、“五三制”等有关管理制度,强化“三标”管理体系在检修工作中的管理和应用,同时开展了以党员项目攻关、党员突击队、党员责任区和党员示范岗等主题活动,进一步强化工作精细化、程序化和标准化的管理力度,保证机组检修工作顺利进行。(何卫东 张瑞兵)
