年内北京市64条道路告别空中"蜘蛛网"

来源: 北京日报 点击这里给我发消息 转发至: 分享到QQ空间 百度收藏 人人网 开心网 豆瓣网

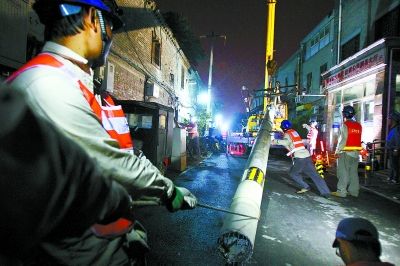

昨日凌晨,大栅栏樱桃斜街,北京城区供电公司的工人合力将拔出的电线杆放倒。实习记者 武亦彬摄

本报记者 潘福达

昨日凌晨骤雨刚过,景山西街临时搭建的国网北京市电力架空线入地项目部内,空气更加湿热。十多位工人排成一队集结,手里攥着工具,安全帽上的灯光刺破了夜色,一场架空线入地的夜战拉开了序幕。

深夜施工风雨无阻

景山东街、景山西街、景山后街、景山前街和五四大街的道路边儿,都能看见火热施工的现场,目前工程都处于设备基础和管沟开挖阶段。

电力架空线入地工程主要包括两大块工作:一个是“建”,一个是“拆”。目前,景山这五条街的架空线入地工程开工两周了,做的就是“建”的准备工作,共涉及3.28公里道路,有16处工地,已经开挖13处步道,整体工程预计将于9月下旬至10月上旬陆续完工。

电缆改移,本是细致活儿,但为了最大限度降低对交通和市民生活的影响,架空线入地工程主要在夜里施工。尤其电缆沟道挖掘、变压器安装等需要动用大型机械和车辆的工程,通常都是晚10时就进行开工准备,一口气干到早5时,风雨无阻。

在东西城区,这样争分夺秒的“深夜现场”每晚都在上演,工人们收工时,还要仔细清理施工围挡周围的渣土,以免干扰白天车辆行人的正常通行。

局部停电不超12小时

除了城市主次干道外,国网北京电力还配合东西城开展了部分胡同电力架空线入地和规范梳理。“樱桃胡同、樱桃斜街、铁树斜街的40多根电线杆将陆续拆除,预计一周内拆完。”现场施工人员介绍。

相比城市主次干道,狭窄的胡同里施工难度更大,无法使用大型机械设备,主要通过人工肩扛手抬的方式进行施工。很多胡同都在文保区内,如何让改造后的电力设备与周围环境更加和谐,也成为一大难题。国网北京城区供电公司建设部主任李宁说,在各个大小胡同里,原先立在路边的一人多高的箱式变压器,经过改造全都挪进了屋,这么一改,胡同立马豁亮了。

电力负荷从天上到地下的切换一定得停电,为了降低扰民程度,国网北京电力采用的高招是“分段切改”。“之前已经入地的电力设备提前做好试验和自动化预传,把10千伏设备和电缆先带上电,再将架空线上的低压负荷分段切改到地下的电缆线路供电,一次小范围停电几十户,切改后即可迅速恢复供电,最快几个小时,最慢不超过12个小时。”李宁介绍。

年户均停电将低于5分钟

按照市政府要求和计划,全市今年将在东西城范围内,对64条道路两侧的架空线路进行入地改造,整体工作量达到“十二五”期间全部工作量的5倍。

“随着首都核心区架空线入地工程的推进,如蜘蛛网般横七竖八的架空线路将逐渐消失,首都市容市貌将更加整洁、美观。”国网北京城区供电公司副总经理、指挥部常务副指挥魏世岭说,面对繁重的改移任务,施工高峰期每天都会投入近两千名施工人员进行作业。

预计到“十三五”末,首都核心区电网电缆化率将由目前的90.2%提升至94%,供电可靠率提升至99.999%,年户均停电时间低于5分钟,达到国际领先水平。

责任编辑:郝杰

Tags:
转发至: 分享到QQ空间 百度收藏 人人网 开心网 豆瓣网
?
??
免责声明:本文仅代表作者个人观点,与环渤海财经无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
最新图文信息资讯
关于环渤海财经 - 联系我们 - 广告服务 - 友情链接 - 网站地图 - 版权声明 - 杂志订阅 - 帮助
