北京:架空线入地 31条道路挑灯夜战

来源: 北京日报 点击这里给我发消息 转发至: 分享到QQ空间 百度收藏 人人网 开心网 豆瓣网

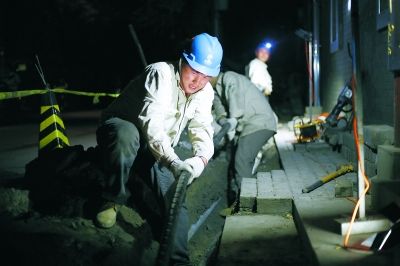

子夜时分,施工人员正在景山西街进行电缆穿缆。

子夜时分,街巷在射灯照耀下如同白昼。

“抓紧时间,把钢板挪开。”站在景山东街街边,架空线入地工程现场指挥刘凯胜一边让小型挖掘机动工,一边协调工作人员挪开路上的安全护栏。

随着轰鸣的机器声,路面上的钢板被一块块挪开,露出一段30余米长、1.6米深、1米宽的沟槽。刘凯胜蹲下身,用手电四处查看了沟底的作业面,一旁的货车上堆满了6米长的塑钢套管。“今晚要把这些管都放到沟里,把电缆穿进去。”他解释道。

一根套管直径大约15厘米,重量有五六十公斤,整个安装过程全靠工人师傅们肩扛手提。两位工人爬上车,用绳索套住管身慢慢挪到车边放下,两位师傅一人扛着一头,快步走到施工点位,慢慢蹲下后把管沿着沟壁放下去,沟里负责作业的师傅则负责把两根管接口套上,整个流程大约需要四五分钟。

为了方便铺设电缆,两个电力井之间距离是30米左右,距离太长的话对施工和检修就会造成影响。按规划,景山地区的电力架空线入地需要同时埋设8根套管,500余米长的景山东街一共设计了16个电力井,一段30米沟槽里需要40根套管,每根套管还要单独进行固定保护。

“为了尽早完工不影响周边居民,我们都是分段抓紧施工。”沿着景山东街一路往北,百米长的沟槽被分为三段,第一段进行埋管,第二段则已埋管完毕正在进行无机料回填,第三段正在进行修筑电力井和路面施工。用刘凯胜的话说,施工基本按米推进,一段一段进行。“开槽和筑井最费时费力,一般都需要四五天时间。”一路走来,绝大部分工人都蹲在沟里作业,路面上几乎看不到人影。

此时的景山西街也是一片热火朝天,工人们正在进行穿缆工序。在一个电力井口,十几位工人排成长蛇阵,手握电缆紧张地等候命令。30余米开外的第二个井口,现场指挥的李金涛紧盯着电缆,一边用对讲机进行交流,“稍等。好了,拽。”看到电缆位置已调整好,他随即一声令下,另一头的工人们喊着号子、开始有节奏地拖拽。

伴随着阵阵号子声,10厘米粗细、八九百公斤沉的电缆被一点点拽进井口、穿过套管。“电缆本身自重就大,再加上和管壁摩擦,挺费力的。”李金涛说,小管径的套管穿缆无法使用机械,只能靠人力操作,“目前西街这边土方作业基本完工了,这几天就是穿缆。”

夜色渐深,灯如白昼。当整座城市逐渐沉睡时,核心区的31个施工工地却灯火通明。今年,68条核心区道路两侧的架空线将改造入地。这一数字,相当于“十二五”期间全部工作量的5倍。从7月中旬开始,每天从夜里10点到次日凌晨5点,近2000名电力公司的施工人员都是在工地上度过。截至目前,体育馆西路、西直门南小街、国二招、铁树斜街、樱桃胡同、樱桃斜街、马连道南街等7条道路均完成改造,实现送电投运及撤线拔杆,包括景山前街、景山后街、景山东街、景山西街、五四大街等31条道路正在抓紧施工,剩余30条道路也将在本月底前全部进场开工。

责任编辑:白岚

Tags:
转发至: 分享到QQ空间 百度收藏 人人网 开心网 豆瓣网
?
??
免责声明:本文仅代表作者个人观点,与环渤海财经无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,请读者仅作参考,并请自行核实相关内容。
最新图文信息资讯
关于环渤海财经 - 联系我们 - 广告服务 - 友情链接 - 网站地图 - 版权声明 - 杂志订阅 - 帮助
