环渤海财经网讯(记者贺一鸣 通讯员何卫东):2月24日7时44分,从沙河电厂基建现场传来捷报,沙河电厂500kV升压站受电一次成功,标志着沙河电厂1号机组将正式进入并网调试阶段。
河北建投沙河电厂2×600MW超临界空冷机组,是通过关停河北兴泰发电有限责任公司部分机组,在沙河市异地建设的“上大压小”工程。沙河电厂500kV并网送出工程为沙河电厂主要配套工程,该工程由河北省电力公司负责投资建设。沙河电厂500kV并网送出工程起于沙河电厂,止于500kV广元变电站,途经沙河市、邢台市桥西区、邢台市开发区、南和县共4个县(市、区),线路总长度53公里。

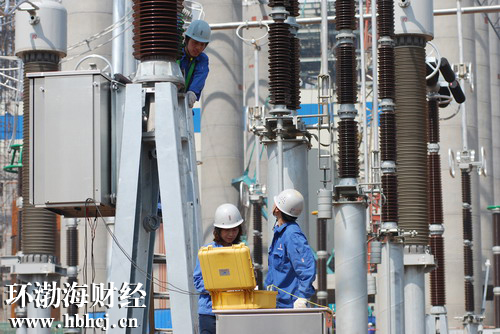

沙河电厂员工对500KV升压站设备进行调试

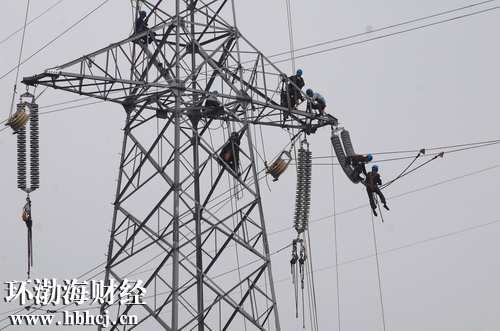

沙河电厂500KV输送线路施工完成
500kV送出工程是电源建设普遍存在的难题,由于受线路路径变更、概算变化以及征地拆迁施工受阻等因素影响,致使沙河电厂500kV送出工程严重滞后于主体工程建设。沙河电厂开动脑筋,积极采取应对措施,利用现场已有的施工电源,通过增容改造来实现#1机组厂用电带电,按计划完成了升压站土建施工、电气设备安装、一二次设备调试等工作,为机组深度调试及后续工作提供了保障。此外,为确保机组早日投运,沙河电厂还积极配合省电力公司及省超高压分公司做好送出工程建设的协调工作,发挥与地方政府多方面关联关系的作用,组织配合协助征地、拆迁协调、青苗赔偿、跨越协调、塔材运输和500kV线路建设,解决工程建设中的阻工问题和施工障碍,为力促沙河电厂500kV升压站尽早投运创造了条件。

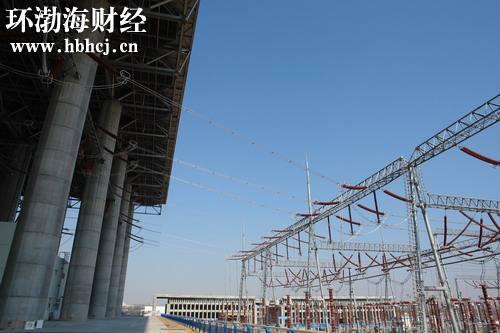

沙河电厂500KV升压站出线

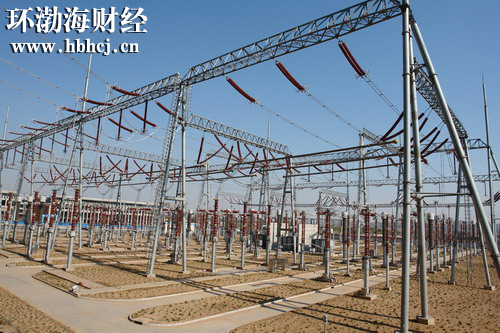

已建设好的沙河电厂500KV升压站
为保证此次500kV升压站受电顺利进行,沙河电厂协同监理、设计、施工、设备厂家等单位,对相关工作进行周密部署,从组织机构、受电前的准备及检查、安全措施以及受电步骤、质量监督等各方面加强管理和安排。沙河电厂500kV升压站受电前,参建干部员工连续几天坚守现场,靠前指挥,严格按照省调、网调下发的启动措施,逐项安排落实送电各项准备工作。在各级工作人员和各参建单位的共同努力下,2月20日上午,沙河电厂升压站系统500kV广元变电站进行有关的保护联调工作,2月21日7时38分,沙河电厂500kV升压站正式受电工作开始,经过保护定值核对、相量检查、邢电双回线空载投运实验等一系列纷繁复杂的工作,于2月24日7时44分完成沙河电厂邢电Ⅰ、Ⅱ线及500kV升压站Ⅰ、Ⅱ母线带电环网运行,500kV升压站受电成功,启动调试历经了70余个小时,整个受电过程安全顺利,所有仪表、DCS信号、CRT画面指示均准确无误。
沙河电厂500kV升压站受电成功,为确保实现沙河电厂1号机组3月底、2号机组5月底并网发电的目标奠定了坚实的基础。
